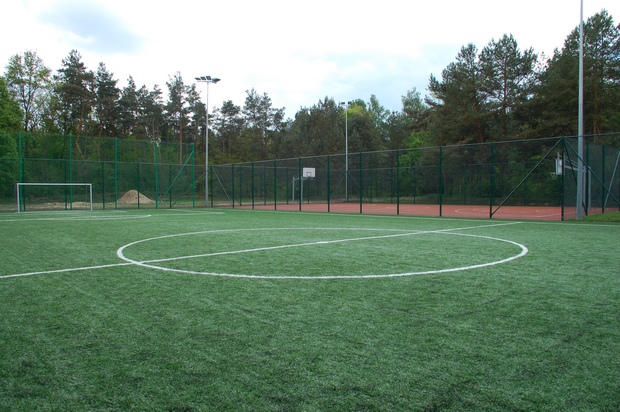

Budowa kompleksu boisk sportowych w Józefowie, realizowana i dofinansowana w ramach programu rządowego „Moje Boisko – Orlik 2012”

– początek inwestycji – wrzesień 2010 r.
– boisko do piłki nożnej, o wymiarach 30m x 62m (pole gry 26m x 56m), z nawierzchnią z trawy syntetycznej, ogrodzone piłkochwytami o wysokości 4 i 6 metrów,
– boisko wielofunkcyjne do koszykówki i piłki siatkowej o wymiarach 19,1m x 32,1m ,
o nawierzchni poliuretanowej koloru ceglastego,
– budynek w którym znajdą się szatnie, sanitariaty oraz pomieszczenie dla trenera,
– parking na 25 samochodów,
– chodnik łączący szkołę z boiskiem,
– oświetlenie obiektu,
– realizator inwestycji – firma Polcurt
– koszt budowy – 1 mln115tys. zł w tym: 100 tys. zł ze środków Samorządu Województwa Mazowieckiego, 333 tys. zł ze środków budżetu państwa – z Ministerstwa Sportu i Turystyki z programu „Moje boisko – Orlik 2012”.

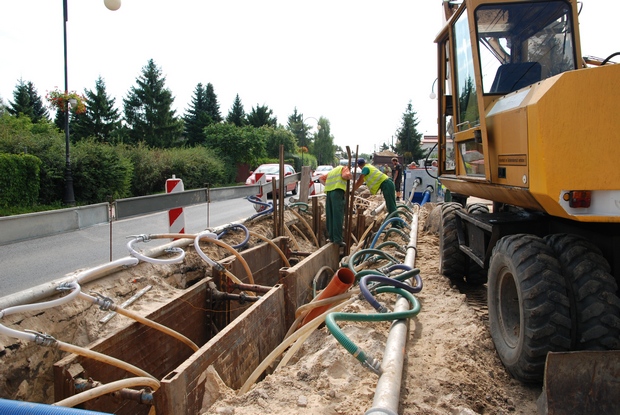

Budowa kanalizacji i wodociągu w ulicy Jana Kazimierza w Nieporęcie

„Projekt współfinansowany przez Unię Europejską ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego Województwa Mazowieckiego 2007-2013″

– rozpoczęcie budowy – sierpień 2011
– budowa sieci wodociągowej i kanalizacyjnej w ulicy Jana Kazimierza w Nieporęcie, na odcinku od ul. Szkolnej do stacji PKP,
– wodociąg – długość 1,1 km, kanalizacja – długość 1, 5 km,
– budowa realizowana w ramach przedsięwzięcia „Czysta Gmina Nieporęt – czysty Zalew Zegrzyński – budowa systemy odbioru ścieków na terenie Gminy Nieporęt”
– koszt – ok. 6 mln zł
– dofinansowanie ze środków europejskich – 85%
– planowane zakończenie budowy – czerwiec 2012









Informacje źródłowe na temat Regionalnego Programu Operacyjnego Województwa Mazowieckiego 2007-2013 znajdują się na stronie: http://www.mazowia.eu.

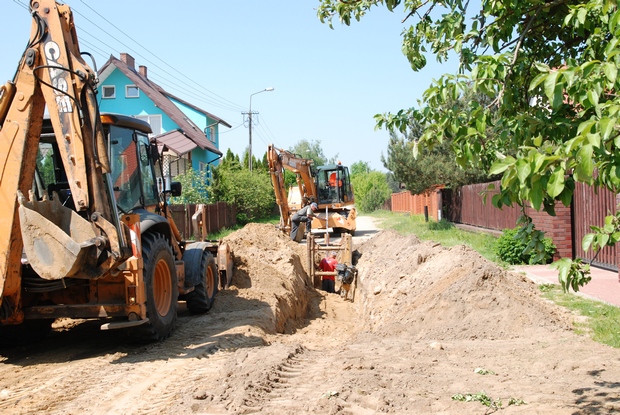

Budowa kanalizacji na osiedlu Dębina w Stanisławowie Pierwszym

– kanalizacja w ulicach: Warsztatowa, Barokowa, Harmonii, Swingowa, Mozarta, Sonaty oraz w ulicy bez nazwy,
– długość łączna sieci – 1 km,
– budowa 4 przepompowni, każda wyposażona w 2 pompy,
– koszt inwestycji – 743 tys. zł
– pozyskane dofinansowanie ze środków unijnych w ramach działania „Podstawowe usługi dla gospodarstw i ludności wiejskiej” na lata 2007-2013
– 302 tys. zł
– wykonawca – firma „DKM-Laskowscy” w Kobyłce.


Oświetlenie ul. Objazdowej w Józefowie:

– 16 słupów z wysięgnikiem jednoramiennym
– linia kablowa – 650 metrów
– koszt – 40 tys. zł
– wykonawca – Przedsiębiorstwo R.J.C. z Gdańska



Remont nawierzchni ul. Topolowej w Wólce Radzymińskiej

– prace remontowe na odcinku 660 m,
– zakres prac – remont cząstkowy, frezowanie nawierzchni, położenie warstwy wyrównawczej, wykonanie nakładki asfaltowej grubości 5 cm, uporządkowanie poboczy i wysypanie kruszywem naturalnym,
– wykonawca – firma Fal-Bruk z Warszawy
– koszt – ok. 160 tys. zł

Budowa nawierzchni na ul. Cyprysowej w Stanisławowie Pierwszym

– ciąg pieszo jezdny o nawierzchni z kostki o długości 272 m,
– odwodnienie poboczy, wysypanie tłuczniem i utwardzenie płytami eko,
– wykonawca – firma „Partner” z Chotomowa
– koszt – 208 tys. zł

Budowa nawierzchni ul. Bagiennej w Kątach Węgierskich

– budowa ciągu pieszo-jezdnego o nawierzchni z kostki betonowej i długości 160 m,
– odwodnienie poboczy i utwardzenie płytami eko,
– koszt – 113 tys. zł,
– wykonawca – firma Usługi Brukarskie z Tłuszcza.

Zmiana organizacji ruchu na ulicy Jana Kazimierza

Wczoraj w południe pierwsze światła stanęły w okolicy ul. Chabrowej. Na krótkim odcinku wprowadzono ruch wahadłowy. Prace budowlane realizowane będą etapami w stronę stacji PKP i tak też przesuwany będzie odcinek ruchu wahadłowego. Budowa kanalizacji i wodociągu rozpoczęła się w zeszłym tygodniu, a jej zakończenie planowane jest najpóźniej w czerwcu 2012 r. W związku z odbywającymi się pracami trzeba liczyć się, niestety, z okresowymi utrudnieniami w ruchu drogowym.

Więcej na temat inwestycji

Dożynki Diecezji Warszawsko-Praskiej

  • MAPA DOJAZDU
  • Dożynki Diecezjalne w Legionowie
    Powiat Legionowski wspólnie z Miastem Legionowo i Samorządem Województwa Mazowieckiego są organizatorami tegorocznych Dożynek Diecezji Warszawsko-Praskiej. Uroczystość odbędzie się 28 sierpnia br. w Legionowie na stadionie miejskim oraz na terenie przy ARENA Legionowo.

    PROGRAM:

    Część liturgiczna – Stadion Miejski w Legionowie (ul. Parkowa 27A)

    10.30 – Prezentacja wieńców – konkurs
    11.00-13.00 – Uroczysta Msza Święta Dziękczynna – Złożenie darów
    13.00-13.30 – Rozstrzygnięcie konkursu i wyróżnienie zwycięskich wieńców żniwnych

    Część artystyczno-rekreacyjna – Plac przy ARENIE Legionowo (ul. B. Chrobrego 50B)

    14.00-17.00
    Występy regionalnych zespołów ludowych
    – Program artystyczny dla najmłodszych

    17.00-21.00
    Kabaret – Genowefa Pigwa
    Orkiestra św. Mikołaja
    Babska Biesiada z zabawą taneczną

    WYDARZENIA TOWARZYSZĄCE

    – pokaz maszyn rolniczych
    – kiermasze sztuki ludowej
    – konkursy rodzinne
    – teren rekreacyjny dla dzieci i młodzieży
    – gastronomia

    ORGANIZATORZY:
    Biskup Warszawsko-Praski
    Starosta Legionowski
    Prezydent Miasta Legionowo

    PATRONI:
    Marszałek Województwa Mazowieckiego
    Burmistrz Miasta i Gminy Serock
    Wójt Gminy Nieporęt
    Wójt Gminy Jabłonna
    Wójt Gminy Wieliszew

    PATRONI MEDIALNI:
    Gazeta Miejscowa
    Gazeta Powiatowa
    Tygodnik Idziemy
    Spółdzielcza Telewizja Legionowo LTV
    Radio Hobby

    SPONSORZY:
    Sushinet
    Przedsiębiorstwo Wodociągowo-Kanalizacyjne „Legionowo”
    Spółdzielnia Mieszkaniowa Lokatorsko Własnościowa Legionowo
    Komunalny Zakład Budżetowy w Legionowie

    INFORMACJE O DOŻYNKACH:

    Urząd Miasta Legionowo
    ul. marsz. J. Piłsudskiego 41
    05-120 Legionowo
    tel. 22 766 40 83
    e-mail: kinga.bak@um.legionowo.pl
    www.legionowo.pl

    Starostwo Powiatowe w Legionowie
    ul. gen. Wł. Sikorskiego 11
    05-119 Legionowo
    tel. 22 764 04 23
    e-mail: promocja@powiat-legionowski.pl
    www.powiat-legionowski.pl

    Informacje dla wystawców

    Święto Plonów to wydarzenie nie tylko religijne. Zazwyczaj po części liturgicznej następują obchody świeckie, w ramach których organizowane są jarmarki, festyny, prezentacja twórczości ludowej. To również okazja do zaprezentowania lokalnej przedsiębiorczości. Dlatego zachęcamy wszystkich przedsiębiorców z terenu powiatu legionowskiego do wzięcia udziału w legionowskich dożynkach i zaprezentowania swojej oferty podczas imprezy.

    W przypadku zainteresowania prosimy o kontakt:

    Miejski Ośrodek Kultury w Legionowie
    Andrzej Sobierajski

    tel. 606 377 620
    e-mail: moklwo@wp.pl

    Uroczystości 91. Rocznicy Bitwy Warszawskiej

    W uroczystości uczestniczyli mieszkańcy, przedstawiciele sejmu, gminnych i powiatowych władz samorządowych, kombatantów, wojska, policji, straży pożarnej, harcerzy, sołectw, szkół i stowarzyszeń. Przy pomniku stanął posterunek honorowy oraz Kompania Honorowa Centrum Szkolenia Łączności i Informatyki w Zegrzu, a także liczne poczty sztandarowe. Mszę świętą polową odprawił ksiądz proboszcz Piotr Jędrzejewski, a oprawę artystyczną zapewnił zespół wokalny ze Stanisławowa Drugiego. Przybyłych gości powitał Wójt Gminy Nieporęt Maciej Mazur. Podkreślił w swoim wystąpieniu ofiarność i odwagę walczących w 1920 roku w tym miejscu żołnierzy i zaangażowanie ówczesnego społeczeństwa polskiego, które w obliczu zagrożenia wzniosło się ponad spory i podziały, skupiając swe siły w walce o wspólny i najważniejszy cel – obronę kraju i stolicy. Jest to po dziś dzień aktualna dla nas lekcja zgody i solidarności. Głos zabrali również poseł Zenon Durka oraz przedstawiciel Urzędu Marszałkowskiego Województwa Mazowieckiego Artur Pozorek, który odczytał list Marszałka Adama Struzika. W następnej części uroczystości zebrani wysłuchali Apelu Poległych, po którym delegacje w asyście harcerzy złożyły kwiaty przy pomniku. Obchody rocznicowe zakończyły rozmowy zebranych przy tradycyjnej wojskowej grochówce.
    W poniedziałek, 15 sierpnia, w kościele N.M.P. Wspomożycielki Wiernych w Stanisławowie Pierwszym odbyła się msza święta z udziałem przedstawicieli gminnego samorządu, w trakcie której złożone zostały kwiaty pod tablicą upamiętniającą poległych za Ojczyznę. Wiązanki kwiatów złożone zostały także przy pomnikach na Placu Wolności w Nieporęcie i w Białobrzegach oraz na grobie Nieznanego Żołnierza przy ul. Nowolipie w Nieporęcie.



    Zapraszamy do obejrzenia galerii

    Środki unijne na budowę kanalizacji i wodociągu w Nieporęcie

    Dokumenty w sprawie uzyskania środków unijnych na budowę kanalizacji i wodociągu w Nieporęcie złożone zostały w Mazowieckiej Jednostce Wdrażania Programów Unijnych w Warszawie już jesienią 2008 roku. Po pierwszej weryfikacji Gmina Nieporęt znalazła się na wysokiej pozycji na ogłoszonej liście, gwarantującej przyznanie środków. Niestety, po kolejnej niespodziewanej weryfikacji, straciliśmy szansę na uzyskanie dofinansowania. Starania wójta Mazura i liczne odwołania kierowane do MJWPU przyniosły wreszcie pozytywny rezultat. Ostateczna umowa w sprawie przyznania Gminie Nieporęt środków unijnych podpisana została 28 lipca.
    Wartość całej inwestycji to blisko 6 mln złotych, dofinansowanie wyniesie 85% kosztów

    Realizacja tej oczekiwanej przez mieszkańców inwestycji odbywa się w ramach przedsięwzięcia „Czysta Gmina Nieporęt – czysty Zalew Zegrzyński – budowa systemu odbioru i oczyszczania ścieków na terenie Gminy Nieporęt”. Projekt zakłada budowę sieci wodociągowej i kanalizacyjnej w ulicy Jana Kazimierza w Nieporęcie, na odcinku od ulicy Szkolnej do stacji PKP. Na takie usytuowanie infrastruktury potrzebna była zgoda (wyjątkowa) zarządcy drogi – Mazowieckiego Zarządu Dróg Wojewódzkich oraz dodatkowe uzgodnienia z Marszałkiem Województwa. Nowy wodociąg będzie miał 1,1 km długości, kanalizacja – 1,5 km. Już w ubiegłym roku wykonana została kanalizacja w ulicy Chabrowej, która jest częścią całego projektu. Inwestycja obejmie również budowę pompowni podziemnej na ul. Chłodnej, a także przyłączy kanalizacyjnych do granic posesji.

    Szacuje się, że z infrastruktury korzystać będzie blisko 200 osób.

    Prace budowlane rozpoczną się w tym roku, ich zakończenie planowane jest najpóźniej w czerwcu 2012 r.

    Lipcowe podtopienia

    Najbardziej zagrożone były rejony Wólki Radzymińskiej, Woli Aleksandra, Zegrza Południowego, Białobrzegów, Michałowa Grabiny, osiedla Głogi i ulicy Różanej w Nieporęcie. Bardzo wysoki poziom wody pod mostem w Wólce Radzymińskiej budził zaniepokojenie mieszkańców. Okoliczne łąki znalazły się pod wodą, podtopione zostały niżej położone posesje. W Stanisławowie Drugim woda z kanału B zalała podwórka i piwnice okolicznych domów. Powtórzyła się więc sytuacja z początku tego roku. Ulewny niedzielny deszcz rwący ulicami zalewał piwnice i garaże na osiedlu Głogi. Ilość wody była wyjątkowo duża. Sytuację pogarsza wysoki stan wód gruntowych, który już wcześniej powodował zalewanie niżej położonych terenów. Na ulicy Różanej w Nieporęcie pod wodą znalazł się plac zabaw dla dzieci, podobnie piwnice domów. W akcję ratowniczą zaangażowane były jednostki PSP z Legionowa, OSP z Kątów Węgierskich, Wólki Radzymińskiej, Nieporętu, Wieliszewa i Jabłonny, a także strażacy z Wojskowych Zakładów Łączności w Zegrzu oraz Straż Gminna. W zagrożonych miejscach – wzdłuż brzegów i przy przepustach Beniaminówki i kanału Sierakowskiego – układane były worki z piaskiem, podobnie zabezpieczano wejścia do zabudowań i całe posesje. Z wielu piwnic wypompowywano wodę. Takie działania podejmowali też mieszkańcy samodzielnie, ratując dobytek przed zniszczeniem.

    We wtorek, 2 sierpnia, z brzegów wystąpiła rzeka Czarna w Izabelinie, w okolicach mostu na ulicy Wrzosowej. – Tak wysokiego poziomu wody w rzece nie pamiętam. Woda tutaj często przybiera, wiosną też była wysoka, ale nie aż tak – powiedział zaniepokojony Adam Banaszek, sołtys Izabelina. Woda przelewała się nie tylko przez groblę. Płynęła też na łąki tunelami, wykopanymi przez bobry. Przybór wody odsłonił skalę ich działalności wzdłuż brzegu rzeki. Wczesnym popołudniem podjęta została decyzja o umocnieniu brzegu Czarnej workami z piaskiem. Na miejsce przyjechali strażacy z PSP w Legionowie oraz z OSP w Kątach Węgierskich, Nieporęcie i Wólce Radzymińskiej. Był też wójt Maciej Mazur – szef Obrony Cywilnej gminy. Przygotowane worki z piaskiem przewożono quadem i uszczelniano nimi nasiąknięte wały. Również następnego dnia na wałach Czarnej pracowali strażacy.

    Sytuacja nadal jest poważna, ale na szczęście stabilna.
    W trakcie ostatniej akcji przeciwpowodziowej zużyto 2000 sztuk worków i 60 ton piasku.




    Letnia szkoła windsurfingu – do zobaczenia za rok

    Pierwsze zajęcia (04.07) odbyły się w strugach deszczu z dwiema dzielnymi kursantkami: Gabrysią i Martyną. Dziewczyny, pomimo iż były przemoczone powiedziały, że nie straszna im pogoda i koniecznie chcą wyjść na wodę. Tak też się stało. Zajęcia pomimo fatalnej aury obyły się, a kursantki dwa dni później pojawiły się ponownie, przyprowadzając jeszcze dwie koleżanki. Pogoda znów pozostawiała wiele do życzenia, ale dzięki małej ilości uczestników zajęcia miały formę lekcji indywidualnych. Dzięki temu uczestniczki zajęć zaczęły zupełnie samodzielnie pływać na deskach już po kilkunastu minutach.

    Drugi tydzień oraz kolejne przyniosły poprawę warunków atmosferycznych – słońce i mniejszy lub większy wiatr. Dzieciaki i młodzież stawiali się dzielną ponad 20-osobową grupą (czasami dochodzącą nawet do 30 osób). Wszystkie zajęcia, wyglądały podobnie. Rozpoczynały się kilkuminutową rozgrzewką – zabawa w berka, ćwiczenia rozgrzewające i rozciągające, następnie podział na grupy: zaawansowanych, średniozaawansowanych, początkujących oraz tych, którzy na zajęcia przyszli po raz pierwszy. Ci ostatni zaczynali od odrobiny teorii na brzegu, pozostali mieli praktykę „na wodzie”. Kursanci na każdych zajęciach byli „na deskach” przez 2 godziny. Zaprawa na lądzie została ograniczona do niezbędnego minimum. Miesiąc zajęć – 8 spotkań – upłynął bardzo szybko. Pomimo kiepskiej pogody na ostatnich zajęciach zorganizowano mini regaty. Zwycięska trójka Irmina, Paulina i Natalia oraz dwie najmłodsze i najbardziej wytrwałe osoby otrzymały nagrody od organizatora zajęć – bilety do kina Cinema-City, a wszyscy uczestnicy pamiątkowe dyplomy.
    W zajęciach nauki windsurfingu wzięło udział 45 osób. Duża część „na desce” stanęła pierwszy raz w życiu, a na ostatnich zajęciach wszyscy samodzielnie pływali i poprawnie wykonywali nauczone manewry, w tym przede wszystkim zwroty. Jest to ogromny sukces zarówno organizatorów-prowadzących zajęcia, jak i przede wszystkim uczestników.

    Mamy nadzieję, iż za rok ponownie uda się zorganizować zajęcia w Letniej szkole windsurfingu.

    Szczególne podziękowania należą się stowarzyszeniu Klub Sportów Wodnych Nieporęt za ciekawą inicjatywę oraz ogromną determinację w zorganizowaniu i przeprowadzeniu zajęć pomimo kiepskiej pogody.

    Klub Sportów Wodnych Nieporęt serdecznie zaprasza chętnych do zapisania się do Klubu i kontynuowania przygody z windsurfingiem zarówno w sierpniu, jak i w roku szkolnym.

    U. Karandziej

    Letnia szkoła windsurfingu
    Letnia szkoła windsurfingu

    Zapraszamy do galerii foto

    Modernizacja budynku OSP w Wólce Radzymińskiej

    Wniosek w tej sprawie gmina złożyła w połowie 2010 roku. Dokumenty zostały pozytywnie ocenione i wkrótce zapadła decyzja o przyznaniu gminie Nieporęt środków finansowych w wysokości 200 tys. zł w ramach działania 413 – Wdrażanie lokalnych strategii rozwoju PROW 2007-2013.

    Modernizacja budynku OSP w Wólce Radzymińskiej obejmuje wykonanie docieplenia wraz z tynkami, wymianę instalacji wodno-kanalizacyjnej, tynkowanie i malowanie ścian wewnętrznych, wykonanie posadzek i podłóg. Prace wokół budynku przewidują położenie chodników, wykonanie wjazdu z kostki betonowej oraz remont ogrodzenia. Zaplanowany został również zakup niezbędnego wyposażenia, w tym mebli i komputerów.
    Prace remontowe rozpoczną się jeszcze w tym roku, po ogłoszeniu i rozstrzygnięciu przetargu, a ich zakończenie zaplanowane jest w 2012 roku.

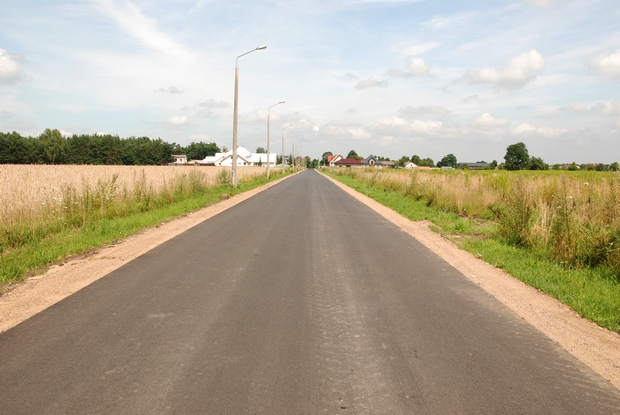

    Remont nawierzchni ulicy Topolowej

    Wykonana została asfaltowa nawierzchnia ścieralna, pobocza ulicy wysypano żwirem. Wyremontowany został 660-metrowy odcinek drogi, od ulicy Szkolnej do wlotu na drogę wojewódzką Pogonowskiego.

    Koszt inwestycji wyniósł 160 tys. zł, wykonywała ją firma Fal-Bruk z Warszawy.

    Remont nawierzchni ulicy Topolowej

    Prace na Bagiennej

    W II etapie prac na ulicy Bagiennej powstaje ciąg pieszo-jezdny o nawierzchni z kostki betonowej, na odcinku długości 160 metrów. Powstaną również wjazdy do posesji. Wzdłuż drogi, na poboczu, wykonane zostaną dreny francuskie, z tłucznia zawiniętego w geowłókninę i przykrytego płytami eco.

    Koszt inwestycji to 113 tys. zł, realizatorem prac jest firma Usługi Brukarskie z Tłuszcza.

    Prace na Bagiennej
